明珠湾起步区4号能源站正式开工

来源:明珠湾管理局发布日期:2022-04-01
【浏览字号 : -

  近日,广州南沙明珠湾起步区3号和4号能源站供能PPP项目开工仪式在横沥岛尖举行,4号能源站正式拉开建设序幕,实现明珠湾起步区能源站建设“零的突破”。能源站PPP项目由广州市南沙新区明珠湾开发建设管理局牵头负责,由中国能源建设集团投资有限公司作为主体单位,中国葛洲坝集团股份有限公司、中国葛洲坝集团装备工业有限公司、杭州华电华源环境工程有限公司作为成员单位联合中标,实现了能源站PPP项目集投资、设计、施工、运维一体化,项目总投资约5.6亿元。


  4号能源站率先开工 预计2023年投产

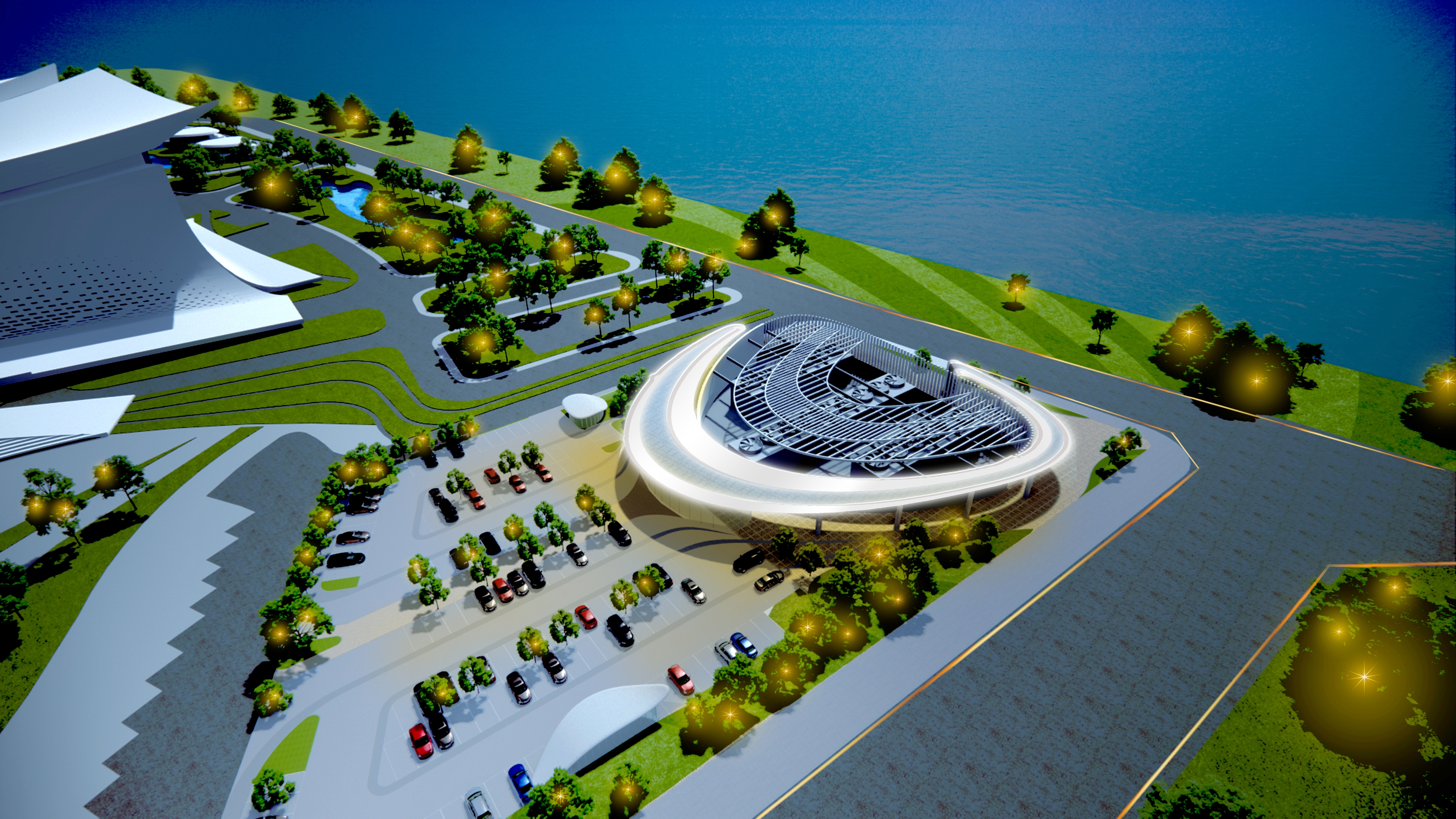

  此次开工的是位于横沥岛尖国际金融论坛(IFF)永久会址旁的4号能源站,总用地面积14450.8平方米,建筑面积约9000平方米,供冷面积为137.86万平方米,地上一层为展览及配套用房,地下夹层为配电房,地下一层为制冷机房和蓄冰池。在建筑设计上,4号能源站造型优美,完美地融入了IFF永久会址的“木棉花”设计理念,展览与能源科技功能高度结合。4号能源站开工后,现场已启动基坑支护及相关工程施工,建设团队将全力确保各项生产经营指标顺利实现。

  据悉,该能源站将于9月进入主体结构施工,12月实现主体结构封顶,预计到2023年3月,4号能源站正式投产将产生实际效益。根据计划,4号能源站首期可达40%设计供冷负荷,为包括国际金融论坛(IFF)永久会址在内的项目提供供冷服务。剩余60%将根据用户需求分批配套建设,预计2029年将全部竣工。

  实现“零的突破” 践行绿色低碳发展目标

  4号能源站的开工建设,为明珠湾起步区能源站建设踏出了坚定的第一步。据了解,明珠湾起步区内现有的供冷方式都是采用的分散制冷的方式,以满足各自的冷负荷需求。而通过能源站PPP项目集中供冷,将实现整体投资减少、安全性高、节约用地、美观、节能减排约12%等诸多优点。

  作为“城市空调”,能源站PPP项目的建设充分迎合了明珠湾起步区绿色低碳的发展理念,是积极践行“3060”碳达峰碳中和目标的重大突破。通过能源站集中供冷,电力系统配置电容量将减少30%,电力消峰填谷效果明显,可以有效转移高峰用电22.72兆瓦以上,通过提升电力系统效能,每年可节省标煤消耗约590吨,减少二氧化碳排放约1644吨。

    联系我们| 友情链接| 网站地图

    2016 © 版权归广州市南沙区人民政府所有

    联系电话:020-12345

    地址:广州市南沙区凤凰大道1号

    主办:广州市南沙区人民政府办公室 承办:南沙区政务服务和数据管理局 网站标识码:4401150002
    ICP备案号:粤ICP备2023100790号-1粤公网安备 44011502000005号

    联系我们| 友情链接| 网站地图

    版权所有:广州市南沙区人民政府

    网站标识码:4401150002

    ICP备案号:粤ICP备19092744号-3 粤公网安备 44011502000005号

    联系电话:020-12345地址:广州市南沙区凤凰大道1号
